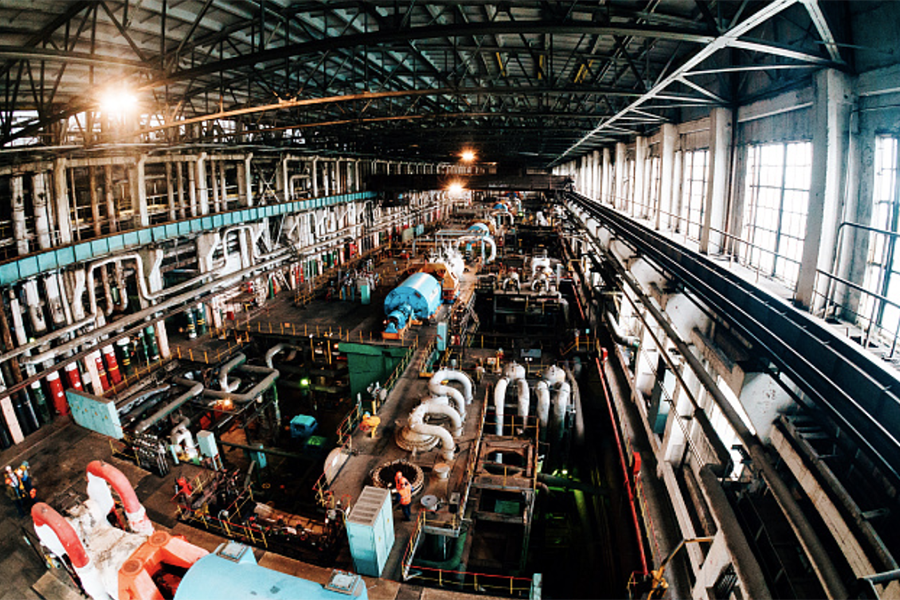

Со 2 по 28 августа на Амурской ТЭЦ-1 (АО «ДГК», входит в Группу РусГидро) будет осуществлен плановый останов для проведения ремонтных работ.
Специалисты заменят основные трубопроводы технического водоснабжения, отремонтируют коллекторы и системы отбора пара, обновят запорно-регулирующую арматуру и приборы измерения.
Энергетики выполнят капитальный ремонт турбогенератора № 3 с комплексной диагностикой и монтажом современной системы автоматики. Также запланирован капремонт трансформатора связи с полным обследованием и восстановлением элементов активной части оборудования. Кроме того, будет проведена техническая диагностика растопочного коллектора.
«Плановый останов станции — это необходимость, при которой можно выполнить максимум работ для повышения эффективности ТЭЦ. Для проведения сложных и комплексных работ станцию останавливали в 2024 году, а до этого только в 2010-х годах», — отметил директор Амурской ТЭЦ-1 Максим Агуленко.
Справка:
АО «ДГК» – четвертая по величине установленной мощности территориальная генерирующая компания России и крупнейший участник энергетического рынка Дальнего Востока. Зона деятельности компании охватывает 1/10 часть территории нашей страны. Установленная электрическая мощность АО «ДГК» составляет 5922,93 МВт, тепловая – 12 813,42 Гкал в час. Выработка электроэнергии в 2017 году составила 24,78 млрд кВтч, отпуск тепла – 21,02 млн Гкал. Численность персонала АО «ДГК» – более 12 тысяч человек.
Пресс-служба МГ ARMTORG по материалам ДГК
ARMTORG в MAX, подпишись!
УЗТПА расширяет ассортимент продукции и представляет латунные полнопроходные шаровые...
Компания «ТРУТОРК РУС» получила новый сертификат соответствия «О безопасности...
В механическом цехе № 4 МК «Сплав» ввели в эксплуатацию новые сверлильные станки
