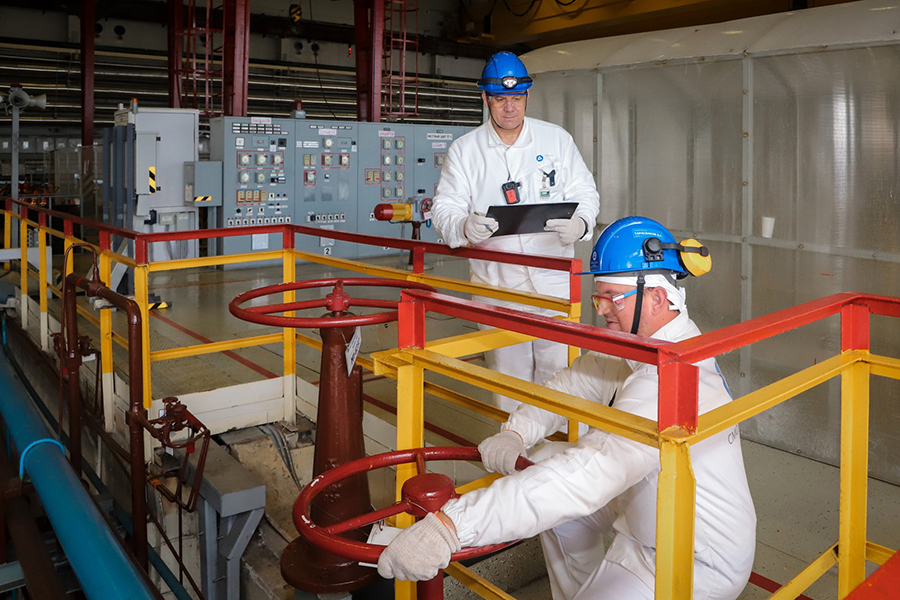

На Смоленской АЭС выведен на 100 % мощности энергоблок № 1. Плановый капитальный ремонт, стартовавший 9 мая, был выполнен на 3 суток раньше установленного срока с соблюдением требований безопасности и качества.
В рамках него специалисты успешно выполнили большой объём ремонтных работ и работ по модернизации основного и вспомогательного оборудования, необходимых для поддержания высокого уровня безопасности и эксплуатационной надёжности энергоблока №1.
«Грамотное планирование, четкое взаимодействие с подрядными организациями, вовлеченность и ответственность персонала и применение инструментов производственной системы «Росатома» позволили не только реализовать поставленные задачи, но и сделать это в высоком темпе. Досрочное включение энергоблока в сеть увеличило время полезной генерации и дало стране дополнительно более 50 млн кВт часов электроэнергии. Отмечу, что в первом полугодии за счет оптимизации ремонтов атомная станция дополнительно выработала 113 млн кВт часов электроэнергии», - подчеркнул и.о. директора Смоленской АЭС Алексей Лещенко.
Ключевым событием ремонтной кампании в реакторном отделении стал четвертый этап работ по управлению ресурсными характеристиками (УРХ) активной зоны реактора, что необходимо для продления срока службы графитовой кладки. С помощью роботизированного оборудования и специальной оснастки восстановлен ресурс 195 ячеек технологических каналов. Кроме того, заменены 26 каналов системы управления и защиты.
Как неоднократно отмечал генеральный директор госкорпорации «Росатом» Алексей Лихачёв, программа управления ресурсными характеристиками на энергоблоках РБМК-1000 подтвердила свою эффективность, и вносит вклад в сохранение доли атомной генерации в энергобалансе страны. Хорошо освоенная технология и накопленный опыт позволили перевести операции УРХ в разряд оптимизированной ремонтной процедуры.
В турбинном отделении выполнена одна из самых ответственных и сложных операций по модернизации электротехнической части энергоблока – замена статора турбогенератора №1. Уникальность операции заключалась в перемещении и установке на штатное место статора весом более 230 тонн, с использованием тандемного подъема двумя мостовыми кранами. Это потребовало высокой слаженности крановщиков и инженерно-технического персонала.
Помимо этого, проведен капитальный ремонт цилиндров высокого и низкого давления турбогенераторов №1 и №2, модернизированы импульсно-предохранительные клапаны систем промперегрева, что повышает тепловую экономичность и надежность защиты оборудования.
В рамках программы продления ресурса энергоблока выполнен ремонт арматуры Ду800 контура многократной принудительной циркуляции, главных циркуляционных насосов с заменой выемных частей, а также выполнен эксплуатационных контроль металла и сварных соединений.
Общая численность ремонтного персонала, задействованного на энергоблоке №1, превысила 1000 человек, это сотрудники Смоленской АЭС, АО «Атомэнергоремонт», АО «Смоленскэнергоремонт», ООО «Пролог» и другие подрядные организации.
Справка:
Смоленская АЭС – градообразующее ведущее предприятие области, крупнейшее в топливно-энергетическом балансе региона. Ежегодно станция выдает в среднем 20 млрд кВтч электроэнергии, что составляет более 75% от общего количества электроэнергии, вырабатываемой энергопредприятиями Смоленщины. На САЭС эксплуатируются три энергоблока с реакторами РБМК-1000. Первая очередь относится ко второму поколению АЭС с реакторами РБМК-1000, вторая – к третьему.
Пресс-служба МГ ARMTORG по материалам rosenergoatom.ru
ARMTORG в MAX, подпишись!
Фото недели: ООО «Красноярский завод трубопроводной арматуры» начало выпуск стальных...
Система менеджмента качества ТКЗ «Красный котельщик» соответствует строгим...
Завод «ЗиО-Подольск» изготовил вторую реакторную установку РИТМ-200 для строящегося...
