ГТЭС «Новокузнецкая»: комплексные испытания прошли успешно. Станция готова к эксплуатации

23 Сентября 2014

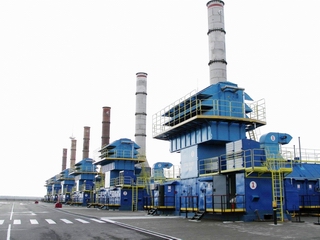

На газотурбинной электростанции «Новокузнецкая» (входит в состав энергохолдинга «Сибирская генерирующая компания») успешно завершены комплексные испытания двух энергоблоков. Оборудование подтвердило заявленную установленную мощность – 298 МВт.

В соответствии с программой испытаний, утверждённой Системным оператором Единой энергетической системы России, энергоблоки (сначала блок №2, затем – блок №1) находились под нагрузкой 72 часа. В течение 8 часов нагрузка была максимальной и составила 149 МВт, это соответствует установленной мощности каждого из блоков. Еще 48 часов энергоблоки отработали при нагрузке 110 МВт.

На готовность к эксплуатации также было протестировано всё оборудование станции – газовое, электротехническое, АСУ ТП (автоматическая система управления технологическим процессом) и др. Все системы подтвердили полную готовность к работе.

По словам директора Кузбасского филиала СГК Юрия Шейбака, комплексные испытания ГТЭС «Новокузнецкая» прошли успешно. Энергоблоки подтвердили способность работать в различных режимах, в том числе нести максимальную нагрузку, а также мобильность загрузки и разгрузки оборудования.

При проведении комплексных испытаний блоков персонал станции продемонстрировал слаженную, грамотную работу. Высокое мастерство, ответственное отношение показали также инженеры подрядной организации - ОАО «Атомтехэнерго», а также специалисты поставщика генерирующего оборудования – ОАО «Силовые машины».

На сегодняшний день Системному оператору ЕЭС подготовлен и отправлен необходимый пакет документов для аттестации мощности газотурбинной электростанции. ГТЭС получила разрешение на ввод объекта в эксплуатацию от администрации г. Новокузнецк.

Напомним, строительство газотурбинной станции в Новокузнецке мощностью 298 МВт состоялось в рамках реализации инвестиционной программы Сибирской генерирующей компании. Станция будет работать в режиме постоянной готовности газотурбинных блоков для покрытия пиковых нагрузок в Кузбасской энергосистеме. Пуск ГТЭС «Новокузнецкая» повысит надёжность работы всей энергосистемы Кемеровской области.

Метки СГК ГТЭС Новокузнецкая ЕЭС запуск энергоблока ТЭЦ


Смотрите также:
Фото недели: ЗАО «АК «Фобос» разработало и изготовило краны шаровые для проекта ОАО «Ямал СПГ» Фото недели: ЗАО «АК «Фобос» разработало и изготовило краны шаровые для проекта ОАО...
В октябре 2026 года компания завершила проект, прорабатываемый в течение года для ОАО «Ямал СПГ». Предприятие разработало и
Компания «Метран Проект» внедрила систему ПАЗ на компрессорной установке КАО «АЗОТ» Компания «Метран Проект» внедрила систему ПАЗ на компрессорной установке КАО «АЗОТ»
Проект реализован в рамках перехода предприятия на передовую технологию низкотемпературной селективной очистки. Ключевой особенностью
Руководители ОКБ «Гидропресс» стали официальными наставниками для студентов профильных вузов Руководители ОКБ «Гидропресс» стали официальными наставниками для студентов профильных...
Формат наставничества предусматривает непрерывную поддержку студентов со стороны экспертов. Наставниками от ОКБ «Гидропресс»
Последние добавления библиотеки(Предложить книгу)
