Энергоблок № 6 Приморской ГРЭС успешно прошел комплексные испытания, подтвердив готовность к эксплуатации

23 Апреля 2026
Энергоблок № 6 Приморской ГРЭС успешно прошел комплексные испытания, подтвердив готовность к эксплуатации

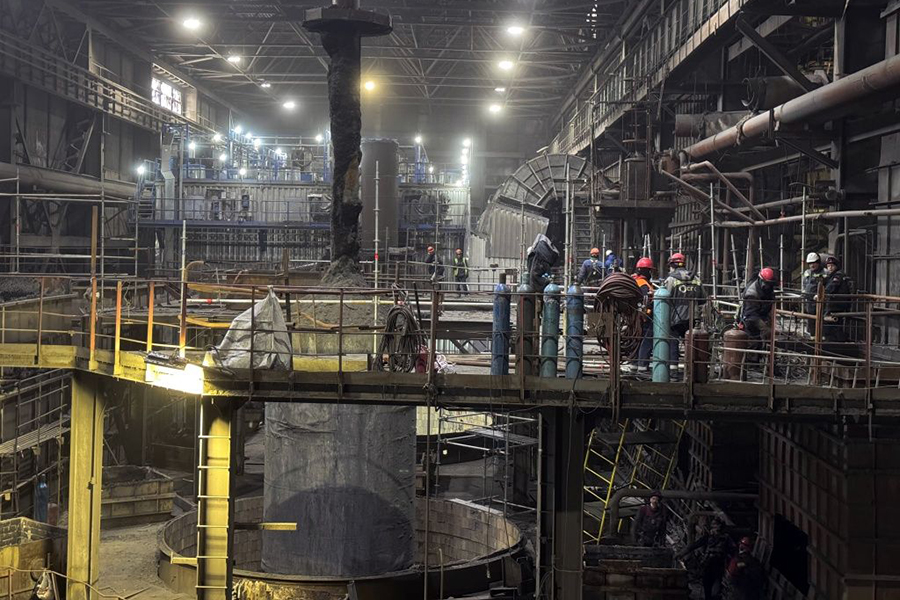

На энергоблоке № 6 Приморской ГРЭС завершились комплексные испытания. Он стал шестым по счёту блоком станции, прошедшим модернизацию. Его реконструкция в рамках федеральной программы ДПМ-2 началась в феврале 2025 года.

Но что значит модернизировать энергоблок? Под этим понимается капитальный ремонт, а зачастую — перестройка и даже замена целого комплекса оборудования, работающего в непосредственной связке с ним. В ходе работ на энергоблоке №6 заменена часть экранов и пароперегревательных поверхностей, заменены дымососы и система регенерации. Заменены около 80% воздухоподогревателей, благодаря чему котлоагрегат сможет стабильно нести номинальную паропроизводительность. Проведён капитальный ремонт газозаборных шахт и пылесистем. Устаревшие «мокрые» золоуловители демонтированы, а на их месте установлены новые электрофильтры. Управление блоком переведено в автоматизированный режим. После реконструкции прирост мощности энергоблока составил с 140 до номинальных 210 МВт.

Комплексные испытания — финальный этап пусконаладочных работ, включающий:

· режим «максимум» — 72 часа непрерывной работы на максимальной нагрузке;
· режим «минимум» — перевод блока на минимальную нагрузку;
· режим «пилы» — многократное переключение нагрузки между максимумом и минимумом за короткое время (в пределах 4–6 часов), что отражается на графике как «зубчатая» кривая.
· тепловые испытания генератора (испытание на нагрев) — комплексная оценка работоспособности генератора, подтверждающая, что он работает надёжно и безопасно, система охлаждения справляется с тепловыми нагрузками, а температуры нагрева обмоток статора и ротора при номинальной нагрузке остаются в пределах допустимых значений.

Все испытания пройдены успешно, что говорит о готовности энергоблока №6 к работе. Далее предстоит пройти аттестацию мощности, после чего блок будет введён в промышленную эксплуатацию и добавит в энергосистему региона номинальные 210 МВт. Это важный шаг в обновлении станции и ещё одна крупная победа всего коллектива.

Реконструкция Приморской ГРЭС продолжается. Сейчас эстафету взял энергоблок №7 — здесь уже ведётся активный демонтаж оборудования, готовится площадка для строительства нового электрофильтра. Комплексная модернизация станции позволяет повысить надёжность её работы и значительно снизить воздействие на окружающую среду за счёт перехода на более экологичные системы золоудаления.

Справка:

Сибирская генерирующая компания (СГК) – энергетический холдинг, осуществляющий свою деятельность на территории Алтайского края, Кемеровской области, Красноярского края, Новосибирской области, Республики Хакасия, Республики Тыва. Основные виды деятельности – производство тепло- и электроэнергии, передача и поставка тепла и ГВС потребителям. В состав группы входят 4 ГРЭС, 1 ГТЭС и 18 ТЭЦ общей установленной электрической мощностью – 10,9 ГВт и тепловой мощностью – 23,9 тыс. Гкал/час, а также тепловые сети общей протяженностью 9 777 км, ремонтные и сервисные компании, крупнейшая управляющая компания Красноярска. На долю станций СГК приходится порядка 23-25 % выработки тепла и электроэнергии энергосистемы Сибири. Численность персонала компаний Группы СГК составляет 32 тысяч человек.


Пресс-служба МГ ARMTORG по материалам СГК

ARMTORG в MAX, подпишись!


Метки энергоблок Приморская ГРЭС Сибирская генерирующая компания капитальный ремонт испытания Энергетика теплоснабжение модернизация замена оборудования СГК


Смотрите также:
Медиагруппа ARMTORG. Голосования ARMTORG №4 (97) Медиагруппа ARMTORG. Голосования ARMTORG №4 (97)
В каждом выпуске мы публикуем новые результаты опросов по трубопроводной арматуре, по рынку промышленной и машиностроительной отрасли, а также
А. Штерн, медиагруппа ARMTORG. Анализ патентных технических решений в совершенствовании конструкций трубопроводной арматуры А. Штерн, медиагруппа ARMTORG. Анализ патентных технических решений в совершенствовании...
В четвертом номере журнала «Вестник арматуростроителя» Алина Штерн рассказала о патентных технических решениях в совершенствовании конструкций трубопроводной арматуры.
ООО СП «ТЕРМОБРЕСТ» запустило серийное производство клапанов электромагнитных газовых с медленным открытием и с медленно открывающим ручным дублером ООО СП «ТЕРМОБРЕСТ» запустило серийное производство клапанов электромагнитных газовых с...
Арматурный завод «ТЕРМОБРЕСТ» запустил серийное производство клапанов электромагнитных газовых с медленным открытием и с медленно открывающим ручным дублером.

Последние добавления библиотеки(Предложить книгу)
