вид
6 Августа 2026г, Четверг€ — 93.1901,  $ — 80.9293загрузить приложение Armtorg.News для Андроидзагрузить приложение Armtorg.News для iphone


Строительно-монтажные работы основного периода на энергоблоке № 7 Ленинградской АЭС продлятся в течение пяти лет

25 Декабря 2024
Строительно-монтажные работы основного периода на энергоблоке № 7 Ленинградской АЭС продлятся в течение пяти лет

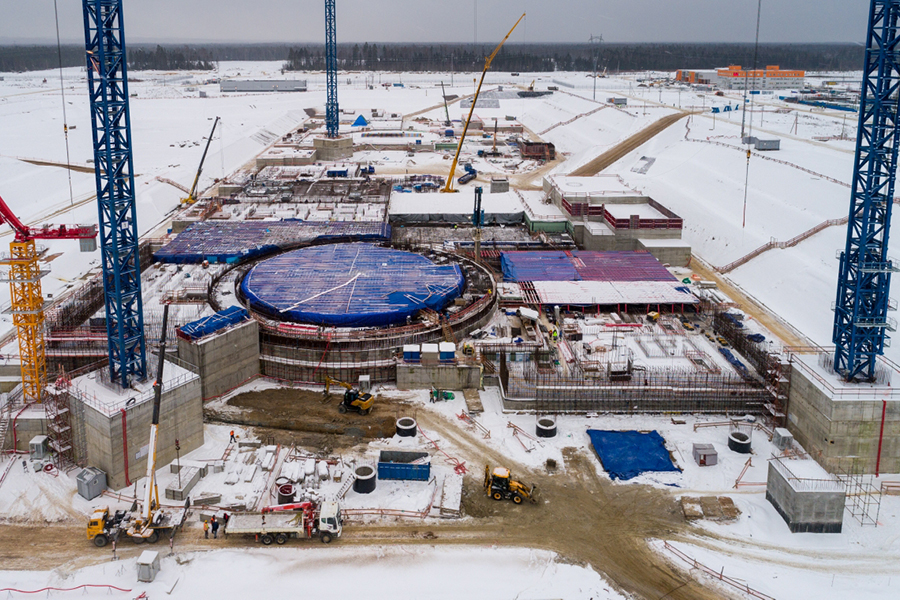

На площадке сооружения энергоблока № 7 Ленинградской АЭС завершено бетонирование фундаментов основных зданий, входящих в состав так называемого «ядерного острова».

В общей сложности строители смонтировали почти 6 тысяч тонн арматуры и уложили 16 тысяч кубометров бетона, выполнили монтаж большого количества закладных деталей и элементов трубопроводов. До конца декабря фундаменты всех зданий ядерного острова будут готовы к поэтапному возведению стен и монтажу оборудования.

«Из крупногабаритного оборудования первым на строительную площадку энергоблока №7 поступит устройство локализации расплава. Эта поставка запланирована на осень следующего года, тогда же начнется и установка «ловушки» в проектное положение. Что касается самого важного оборудования блока - реактора, то к его установке мы приступим в 2027 году. В общей сложности строительно-монтажные работы основного периода на седьмом ленинградской энергоблоке продлятся в течение пяти лет. В этот период будут возведены все здания, сооружения и строительные конструкции, смонтированы тысячи единиц оборудования, проложены тысячи километров кабеля и трубопроводов, налажены более ста технологических систем. После этого будут проведены предпусковые наладочные работы, состоятся физический и энергетический пуски ядерного реактора и опытно-промышленная эксплуатация блока. Государство поставило перед нами задачу ввести 7 блок в эксплуатацию в 2030 году. Активно работаем над ее выполнением. Все необходимое для этого - персонал, техника, материалы и большой опыт проведения подобных работ - у нас есть»,- рассказал Евгений Милушкин, заместитель директора по капитальному строительству - начальник управления капитального строительства Ленинградской АЭС-2.

«Генеральным подрядчиком АО «КОНЦЕРН ТИТАН-2» полным ходом ведётся подготовка работ для выполнения ключевых событий 2025 года, одно из которых - «Установка в проектное положение первого яруса внутренней защитной оболочки здания реактора 7-го энергоблока». Это событие состоится в сентябре 2025 года с дальнейшим выходом на монтаж устройства ловушки расплава в ноябре 2025 года», - отметил директор программы по объектам ЛАЭС АО «КОНЦЕРН ТИТАН-2» Константин Худяков.

Сооружение 8-го энергоблока также ведется опережающими темпами: сейчас строители армируют фундамент здания реактора, чтобы уже в марте 2025 года приступить к его бетонированию. Таким образом, они планируют выйти на это ключевое событие на 3 месяца раньше графика. На сегодняшний день в фундаментную плиту здания реактора смонтировано 260 тонна арматуры, это 13% от плана.

В общей сложности на площадке второй очереди ВВЭР-1200 Ленинградской АЭС появится почти полторы сотни зданий и сооружений. Первые два - объединенная насосная станция и трансформаторная подстанция 110/10 кВ - введены в эксплуатацию в текущем году.

В настоящее время на строительной площадке 7 и 8 блоков Ленинградской АЭС трудятся более 600 человек в составе 5 подрядных организаций, задействовано 98 единиц техники. Они проводят работы на 18 объектах.

Справка:

Ленинградская атомная станция является самой мощной АЭС в России (4200 МВт). Первый ток станция дала в 1973 году. Долгое время на ЛАЭС работали четыре реактора, но в 2018 году первый был остановлен. Сейчас идет строительство ЛАЭС-2 с новым типом реакторов. Первый уже запущен, а второй готовится к работе. Всего реакторов типа ВВЭР-1200 будет четыре. Новый инновационный энергоблок № 6 Ленинградской АЭС с реактором ВВЭР-1200 предназначен для замены второго блока с реактором РБМК-1000 после 45 лет эксплуатации.

Пресс-служба МГ ARMTORG по материалам Росэнергоатома


Метки Ленинградская Атомная станция монтаж монтаж оборудования трубопровод Росэнергоатом Строительство атомных объектов строительство АЭС энергоблок энергоблок АЭС крупногабаритное оборудование


Смотрите также:
Компания «РАСКО Газэлектроника» начала производство расходомеова-счетчиков газа ультразвуковых РГ-У Компания «РАСКО Газэлектроника» начала производство расходомеова-счетчиков газа...
Приказом №1479 от 27.07.2026г. Федерального агентства по техническому регулированию и метрологии утвержден тип средств измерений Расходомеры-счетчик газа
Компания «Техно-Сфера» присоединилась к федеральному проекту «Производительность труда» Компания «Техно-Сфера» присоединилась к федеральному проекту «Производительность труда»
Предприятие поставляет оборудование для крупных инфраструктурных проектов по всей стране и занимается сервисным обслуживанием
ОДК завершила испытания четвертой серийной газовой турбины ГТД-110М мощностью 115 МВт ОДК завершила испытания четвертой серийной газовой турбины ГТД-110М мощностью 115 МВт
Турбина выдержала трехдневные стендовые испытания с выдачей полной мощности в электросеть. В ходе проверки она доказала устойчивость
Последние добавления библиотеки(Предложить книгу)
