Инвестиции: Якутская ГРЭС-2 готова на 50 процентов

29 Июня 2015

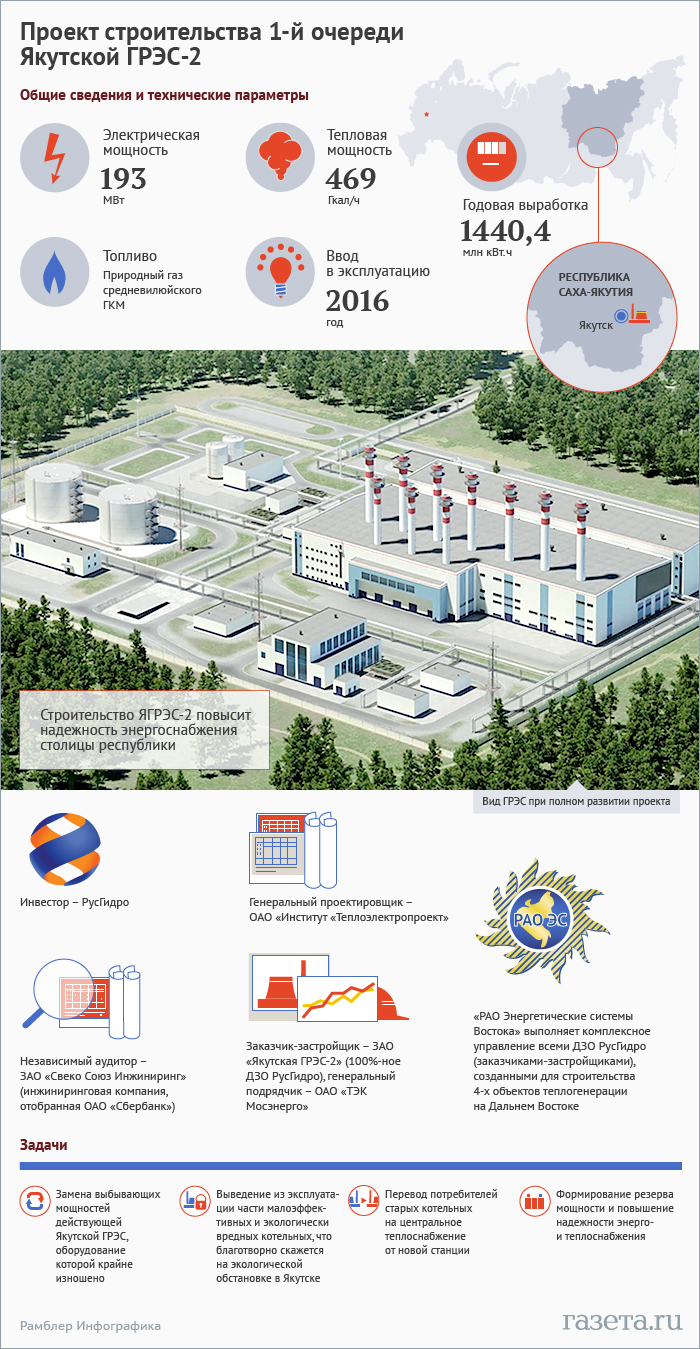

Техническая готовность строящейся теплоэлектростанции в Якутске составляет 50 процентов. Об этом сообщил журналистам генеральный директор ОАО «РАО ЭС Востока» Сергей Толстогузов на площадке строительства ГРЭС. Он также отметил, что, несмотря на отставание, возникшее из-за климатических особенностей региона, генподрядчик сегодня работает над наращиванием темпов.

По словам Сергея Толстогузова, ЯГРЭС-2 будет готова к пуску в третьем квартале 2016 года. Следующий этап - перевод тепловой нагрузки. В этой связи он подчеркнул важность готовности сетей Якутска принять тепло от новой станции.

"Сейчас мы работаем с городскими властями с тем, чтобы они ускорили подготовку своих сетей к приему тепла от ЯГРЭС-2", - отметил глава энергохолдинга.

Что касается основного оборудования станции, на сегодняшний день на площадку ЯГРЭС-2 практически завезено 90% контейнеромест по газовым машинам. До конца июня газовые турбины в полном объеме будут поставлены на площадку строящейся Якутской ГРЭС-2 и переданы генподрядчику для монтажа.

На строительной площадке энергообъекта ведутся активные строительно-монтажные работы. Монтируются каркасы основного оборудования станции - пиковых водогрейных котлов и котлов-утилизаторов, завершено бетонирование фундаментных плит. На основной площадке строители заканчивают монтаж металлокаркаса здания электротехнических устройств, на 40% возведены конструкции главного корпуса. В турбинном отделении ведется заливка фундамента под газотурбинные установки. Работа на обеих площадках ведется в две смены. Всего задействовано порядка 580 человек и около 70 единиц техники.

Справка:

Якутская ГРЭС-2 (первая очередь) – один из четырех проектов инвестиционной программы ОАО «РусГидро» по строительству новых энергообъектов на Дальнем Востоке, реализуемых совместно с ОАО «РАО Энергетические системы Востока» в соответствии с Указом Президента РФ.

Электрическая мощность первой очереди новой ГРЭС составит 193 МВт, тепловая мощность – 469 Гкал/ч (с учетом пиковой водогрейной котельной). Новая станция позволит заменить выбывающие мощности действующей Якутской ГРЭС, создать резерв мощности и повысить надёжность энергоснабжения потребителей.

Метки РусГидро Якутская ГРЭС-2

Смотрите также:
Медиагруппа ARMTORG. Фоторепортаж с выставки DIAM & DDM Bochum 2025 в Германии Медиагруппа ARMTORG. Фоторепортаж с выставки DIAM & DDM Bochum 2025 в Германии
Медиагруппа ARMTORG в лице специального корреспондента Марка Ефимого посетила площадку Jahrhunderthalle Bochum.
Медиагруппа ARMTORG поздравляет со Всероссийским днем проектировщика! Медиагруппа ARMTORG поздравляет со Всероссийским днем проектировщика!
Медиагруппа ARMTORG и редакция журнала «Вестник арматуростроителя» поздравляют со Всероссийским днем проектировщика! Желаем, чтоб все проекты и планы выполнялись легко
Новое оборудование ввели в эксплуатацию на заводе АЛСО Новое оборудование ввели в эксплуатацию на заводе АЛСО
На производственной площадке завода АЛСО запущены новые станки лазерной резки, которые повысили и производительность, и безопасность.
Последние добавления библиотеки(Предложить книгу)
