На Хабаровской ТЭЦ-3 продолжается капитальный ремонт энергоблока № 2 с дальнейшим переводом на газ

3 Сентября 2024
На Хабаровской ТЭЦ-3 продолжается капитальный ремонт энергоблока № 2 с дальнейшим переводом на газ

АО «ДГК» продолжает строительство головного участка новой тепломагистрали № 35 на Хабаровской ТЭЦ-3. Готовность первого этапа строительства составляет около 90 %. В рамках него уложено порядка 2,2 километров трубопровода, построен пункт учета тепла. Остается завершить монтаж тепловой изоляции и соединение с участком тепломагистрали, который прокладывается за территорий ТЭЦ.

В рамках второго этапа реализации проекта ведется строительство подкачивающей станции. Бетонное основание здания уже готово, ведется установка металлоконструкций. После монтажа стеновых панелей смонтируют насосное оборудование. Эти работы будут завершены в декабре.

«Станция готова к подаче тепловой нагрузки. По заявке мы готовы пустить теплоноситель по новой тепломагистрали. Трубопровод мощностью 270 Гкал в час, но на первом этапе заявки поступают на уровне 30 Гкал», — сказал директор Хабаровской ТЭЦ-3 Александр Лыспак.

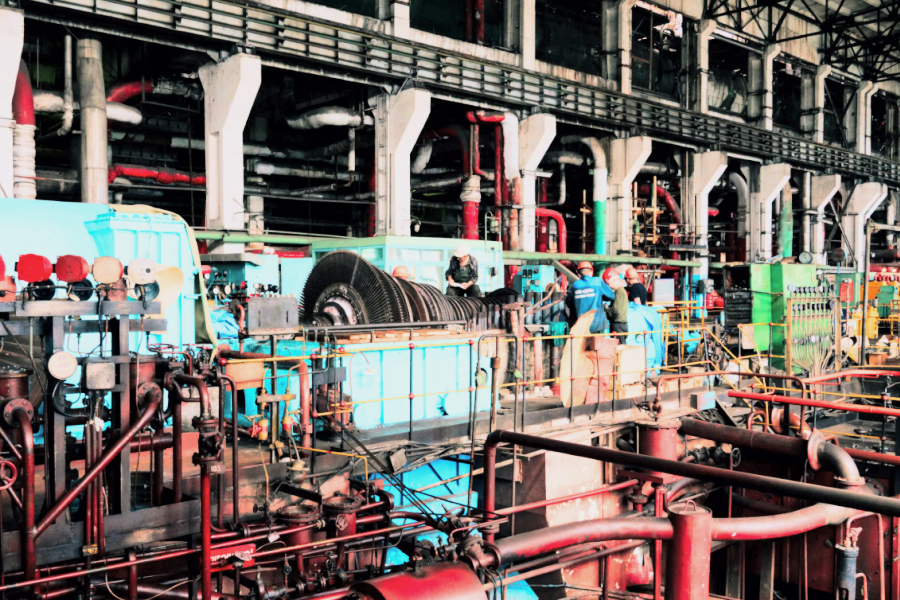

Также на ТЭЦ-3 продолжается масштабный капитальный ремонт энергоблока № 2 с дальнейшим переводом его на газ. Реализация всех мероприятий на турбинном, котельном и электрическом оборудовании рассчитана на несколько лет. Общий объем вложений оценивается в 12 млрд рублей.

В этом году ведут его капремонт. В декабре планируется запуск в работу, а 2025 году — начнется процесс установки оборудования для сжигания газа.

«Проект по переводу энергоблока № 2 на газ должен быть закончен в 2025 году. Квота на получение голубого топлива подтверждена. В ближайшее время генеральный подрядчик ХРМК приступит к монтажу эстакад и подводу трубопроводов с существующих газораспределительных пунктов. При этом мы сохраним возможность энергоблока работать на угле. Комплекс этих мероприятий повысит надежность станции, а также даст большой экономический эффект», — отметил Александр Лыспак.

Хабаровская ТЭЦ-3 обеспечивает половину города теплом. В следующем году станции исполнится 40 лет. Она является самой мощной в регионе.

Справка:

АО «ДГК» – четвертая по величине установленной мощности территориальная генерирующая компания России и крупнейший участник энергетического рынка Дальнего Востока. Зона деятельности компании охватывает 1/10 часть территории нашей страны. Установленная электрическая мощность АО «ДГК» составляет 5922,93 МВт, тепловая – 12 813,42 Гкал в час. Выработка электроэнергии в 2017 году составила 24,78 млрд кВтч, отпуск тепла – 21,02 млн Гкал. Численность персонала АО «ДГК» – более 12 тысяч человек.


Пресс-служба МГ ARMTORG по материалам ДГК


Метки Дальневосточная генерирующая компания АО ДГК Хабаровская ТЭЦ-3 ТЭЦ теплоснабжение трубопровод Энергетика ремонт монтаж монтаж оборудования энергоблок перевод на газ ремонт


Смотрите также:
Медиагруппа ARMTORG - информационный партнер XXIII Международного Форума «Газ России 2026» Медиагруппа ARMTORG - информационный партнер XXIII Международного Форума «Газ России 2026»
Медиагруппа ARMTORG - информационный партнер форума «Газ России 2026». Участникам будут представлены актуальные выпуски журнала «Вестник арматуростроителя».
Медиагруппа ARMTORG поздравляют с Днём защитника Отечества! Медиагруппа ARMTORG поздравляют с Днём защитника Отечества!
Это праздник мужества, силы и благородства, олицетворяющий славную историю великих побед и сражений, мужество и честь, любовь к Родине.
Информационный канал медиагруппы ARMTORG теперь в мессенджере MAX! Информационный канал медиагруппы ARMTORG теперь в мессенджере MAX!
Уважаемые друзья и коллеги! Информационный канал медиагруппы ARMTORG теперь и в мессенджере MAX!
Последние добавления библиотеки(Предложить книгу)
