На Новосибирской ТЭЦ-5 завершается масштабный капитальный ремонт энергоблока № 3

12 Мая 2025
На Новосибирской ТЭЦ-5 завершается масштабный капитальный ремонт энергоблока № 3

В июне 2025 года Новосибирская ТЭЦ-5 завершит масштабный капитальный ремонт энергоблока № 3, включающего котел, турбину и турбогенератор. После ремонта рост эффективности энергоблока также повысит и его экологичность: годовой расход угля может сократиться примерно на 18 тысяч тонн, или 300 вагонов.

Работы на энергоблоке № 3 с апреля ведет команда из двухсот человек — на разных этапах подключаются сотрудники компании Сибирьэнергоремонт СГК, самой станции, а также компании-подрядчика. Это самый крупный ремонтный проект в новосибирской энергосистеме в 2025 году.

«Планируем довести до нормативных значений показатели эффективности работы основного оборудования. Для турбины это означает нивелировать снижение удельного расхода тепла на выработку электроэнергии — 50 ккал на кВтч. Для котла — повысить коэффициент полезного действия на 1%. Проект позволит также снизить расход условного топлива. Расчетная экономия топлива от увеличения экономичности работы после проведения капремонта составит порядка 15-18 тысяч тонн угля», — рассказал заместитель главного инженера по эксплуатации Новосибирской ТЭЦ-5 Федор Ефремов.

Вложения в капремонт составят 326 млн рублей. На блок №3 — один из шести энергоблоков ТЭЦ-5 — приходится 17-процентная доля от электрической мощности всей станции и 9% — тепловой мощности. По электричеству энергоблок обеспечивает 200 МВт, а тепловая мощность — 240 Гкал/ч.

Предыдущий капремонт третьего энергоблока выполняли в 2020 году. Сс тех пор он отработал свыше 33 тысяч часов и нуждается в очередных плановых мероприятиях.

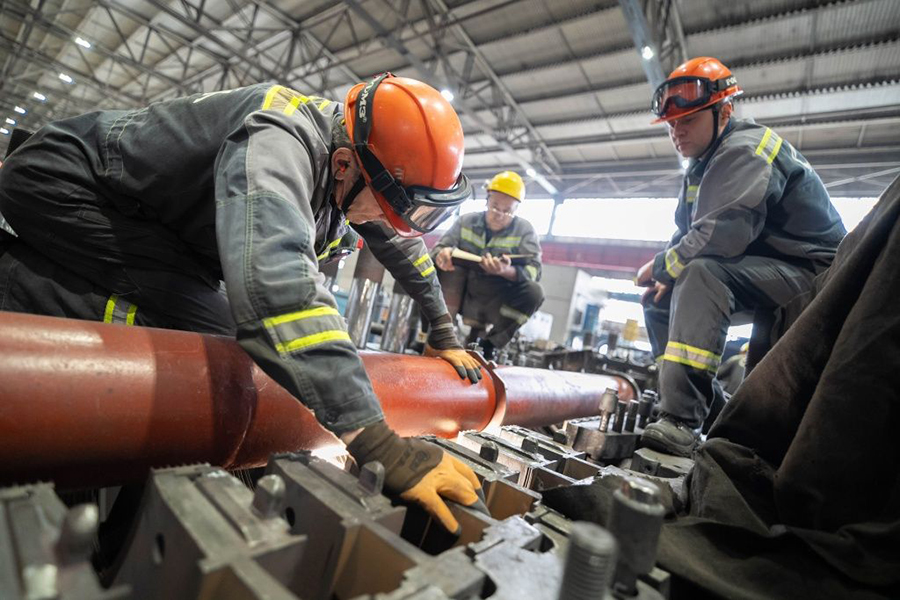

Энергоблок уже прошел разборку и проверку состояния оборудования. Бригады проводят замену и ремонт изношенных деталей — например, петель конвективного пароперегревателя (тонких трубок), паросборных камер, газоходов котла.

Окончание работ запланировано на 18 июня, после чего энергоблок пройдет испытания во всех режимах, а затем будет переведен в холодный резерв — до решения о включении.

Справка:

Сибирская генерирующая компания (СГК) – энергетический холдинг, осуществляющий свою деятельность на территории Алтайского края, Кемеровской области, Красноярского края, Новосибирской области, Республики Хакасия, Республики Тыва. Основные виды деятельности – производство тепло- и электроэнергии, передача и поставка тепла и ГВС потребителям.

В состав группы входят 4 ГРЭС, 1 ГТЭС и 18 ТЭЦ общей установленной электрической мощностью – 10,9 ГВт и тепловой мощностью – 23,9 тыс. Гкал/час, а также тепловые сети общей протяженностью 9 777 км, ремонтные и сервисные компании, крупнейшая управляющая компания Красноярска. На долю станций СГК приходится порядка 23-25 % выработки тепла и электроэнергии энергосистемы Сибири. Численность персонала компаний Группы СГК составляет 32 тысяч человек.


Пресс-служба МГ ARMTORG по материалам СГК


Метки Новосибирская ТЭЦ-5 Новосибирск ТЭЦ теплоснабжение Энергетика ремонт энергоблок турбина Котел турбогенератор Сибирьэнергоремонт капитальный ремонт


Смотрите также:
Медиагруппа ARMTORG и редакция журнала «Вестник арматуростроителя» поздравляют с Новым годом! Медиагруппа ARMTORG и редакция журнала «Вестник арматуростроителя» поздравляют с Новым...
Цените каждый свой день и радуйтесь даже мелочам, пусть больше будет у вас поводов для улыбок и позитива. Вдохновения вам, любви и только хороших новостей, будьте счастливы!
ООО «ТЕМПЕР» расширило ассортимент латунных фильтров до DN 50 ООО «ТЕМПЕР» расширило ассортимент латунных фильтров до DN 50
Сетчатые фильтры TEMPER применяются в сферах отопления и водоснабжения. Устанавливаются на трубопроводы для предварительной очистки воды.
На объекте Казахстане осуществляется монтаж второго высокоэффективного котла производства ООО «ЭСД-БиКЗ» На объекте Казахстане осуществляется монтаж второго высокоэффективного котла...
В Казахстане продолжается реализация проекта по повышению надежности теплоснабжения. После успешной доставки оборудования, произведенного на площадке ЭСД-БиКЗ
Последние добавления библиотеки(Предложить книгу)
