В 2025 году на Хабаровской ТЭЦ-1 запланировано 2 средних и 27 текущих ремонтов основного оборудования

24 Апреля 2025
В 2025 году на Хабаровской ТЭЦ-1 запланировано 2 средних и 27 текущих ремонтов основного оборудования

АО «Дальневосточная генерирующая компания» проводит масштабную ремонтную кампанию на Хабаровской ТЭЦ-1. Несмотря на то, что отопительный сезон еще не завершен, энергетики вывели в ремонт 5 единиц оборудования, еще одна единица готовится к ремонту.

Всего в 2025 г. предстоит провести 2 средних ремонта основного оборудования и 27 текущих, планируется заменить 151 тонну поверхностей нагрева, 64 тонны кубов воздухоподогревателей, 34 тонны металлоконструкций каркасов, газоходов и других элементов.

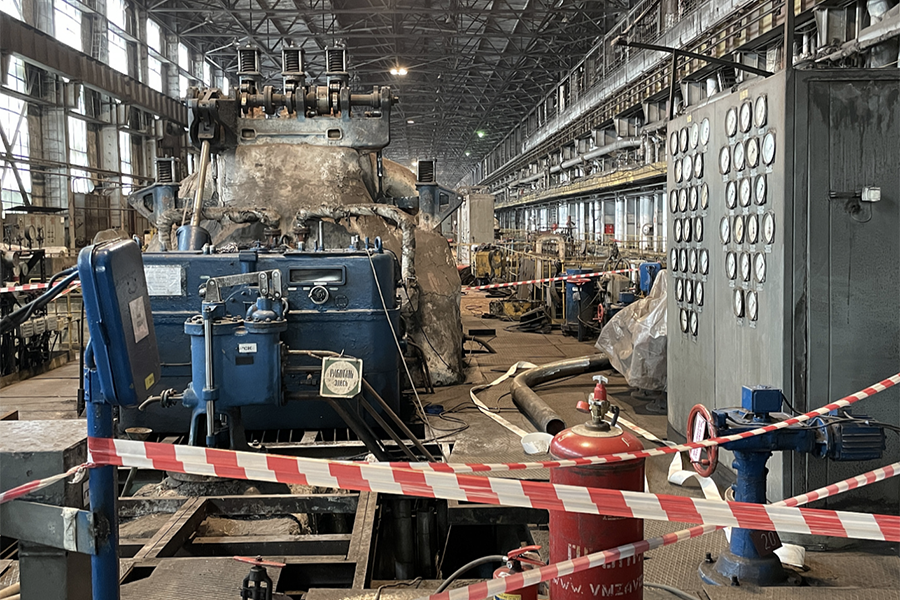

На турбоагрегате № 1 начат текущий ремонт, в рамках которого заменят участки трубопроводов высокого давления: паровпускные и пароперепускные трубы из высоколегированных марок сталей.

Также ведутся работы по подготовке поверхностей нагрева для установки в котлоагрегат № 6, где в этом году будет заменен ширмовый пароперегреватель массой 14 тонн. Кроме того ведутся работы по обслуживанию насосного оборудования и перепаковка трубного пучка на теплообменном оборудовании (бойлере), служащем для подогрева воды.

«Наша главная задача — надежное снабжение потребителей теплом и электроэнергией. Благодаря выполнению всех мероприятий, которые запланированы на этот год, повысится надежность, эффективность работы оборудования станции, будет восстановлен ресурс его ключевых элементов», — подчеркнул заместитель главного инженера по ремонтам Хабаровской ТЭЦ-1 Дмитрий Перфильев.

Справка:

АО «Дальневосточная генерирующая компания» – первая по величине установленной мощности генерирующая компания Дальнего Востока (4586,3 МВт/11714 Гкал/час). Входит в Группу РусГидро. Производит тепловую и электрическую энергию, обеспечивает централизованным теплоснабжением юг Дальнего Востока. Доля выработки электроэнергии компании по объединенной энергосистеме Дальнего Востока – 45 %. В 2023 году АО «ДГК» выработано 22,7 млрд кВт*ч электроэнергии и отпущено 20,6 млн Гкал тепловой энергии. В компании работают более 10 тысяч человек. В ее состав входят 16 электростанций и 13 крупных котельных в пяти субъектах РФ (Амурской и Еврейской автономной областях, Хабаровском и Приморском краях, на юге Республики Саха – Якутия), 1760 км тепломагистралей (в однотрубном исчислении).


Пресс-служба МГ ARMTORG по материалам ДГК


Метки Дальневосточная генерирующая компания АО ДГК отопительный сезон Хабаровская ТЭЦ-1 теплоснабжение Энергетика Трубы ремонт модернизация воздухоподогреватель трубопровод Турбоагрегат теплообменное оборудование

Смотрите также:
Фоторепортаж медиагруппы ARMTORG с международной нефтегазохимической выставки «Kazan Oil, Gas&Chemistry» Фоторепортаж медиагруппы ARMTORG с международной нефтегазохимической выставки «Kazan...
Медиагруппа ARMTORG посетила выставку и выступила информационным партнером. Сегодня предлагаем к просмотру фотографии с места событий.
Компания «РЭС Инжиниринг» начала изготавливать электроприводы по собственной РКД Компания «РЭС Инжиниринг» начала изготавливать электроприводы по собственной РКД
Специалисты успешно завершили постановку на производство электроприводов для Курской АЭС-2 по собственной РКД на базе технологии индийского изготовителя
АО «НПО Регулятор» завершило серию испытаний предохранительной арматуры на соответствие требованиям ОВП ПАО «Транснефть» АО «НПО Регулятор» завершило серию испытаний предохранительной арматуры на соответствие...
По окончанию программы испытаний, компанией ПАО «Транснефть» составлен акт и протокол об успешном прохождении полной серии проверок и продлении продукции производства АО «НПО Регулятор»
Последние добавления библиотеки(Предложить книгу)
