На ремонт котлоагрегата № 4 Благовещенской ТЭЦ направлено более 27 млн рублей

24 Июня 2024
На ремонт котлоагрегата № 4 Благовещенской ТЭЦ направлено более 27 млн рублей

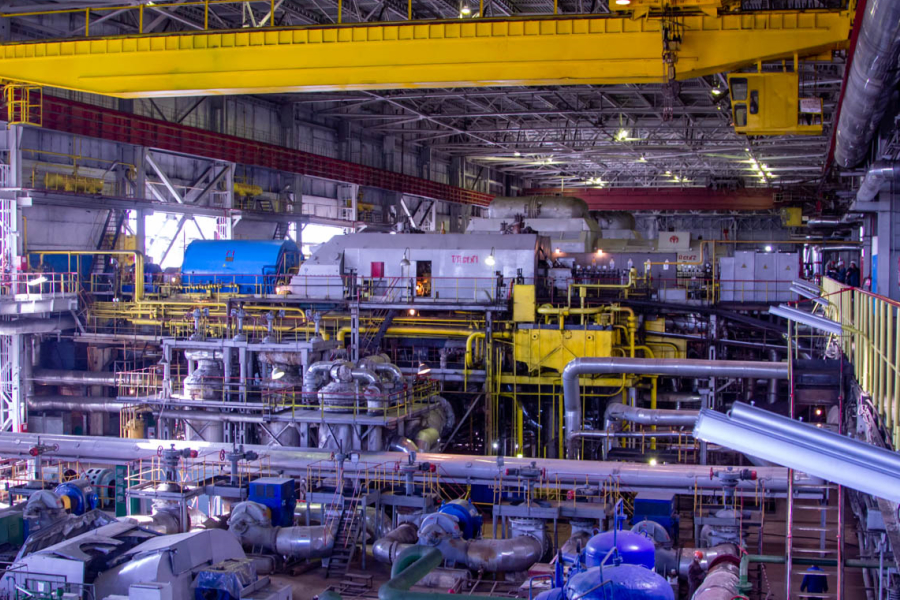

На Благовещенской ТЭЦ (АО «ДГК») выведены в ремонт котлоагрегат № 4 и турбоагрегат № 2. Об этом сообщает пресс-служба АО «Дальневосточная генерирующая компания».

С 28 мая на тепломагистрали осуществляется капитальный ремонт турбоагрегата № 2. Энергетики заложили 90 дней, чтобы повысить коэффициент полезного действия и восстановить технические характеристики оборудования до показателей, приближенных к заводским. На эти цели будет потрачено 47 млн рублей. По действующим нормативам, последний раз капремонт на оборудовании проводился 6 лет назад.

На сегодняшний день происходит разбор статора генератора для вывода ротора, разбирается корпус турбоагрегата для выемки роторов и ремонта внутренней проточной части турбины.

«После вывода ротора генератора будет произведено снятие бандажных колец, изготовление в заводских условиях одного кольца и его замена. Всё это требует предельной точности, поэтому только после тщательных замеров мы отправляем кольцо вместе с его заготовкой на завод. На турбоагрегате запланировано вскрытие цилиндров, выемка роторов, работа внутри корпуса турбины и обратная сборка после диагностики и замены деталей. Данная работа является кропотливым и трудоемким процессом, нужно фиксировать все замеры, выдерживать необходимые зазоры при сборке оборудования. Работы осложняются тем, что вес некоторых деталей порядка 20-30 тонн», – сообщил заместитель главного инженера Благовещенской ТЭЦ Николай Леготин.

С 8 июня по 26 июля на Благовещенской ТЭЦ проводится текущий расширенный ремонт котлоагрегата № 4 с большим количеством сверхтиповых объёмов работ.

Всего на ремонт котлоагрегата № 4 Благовещенской ТЭЦ направлено более 27 млн рублей. На оборудовании запланирована замена нижнего яруса кубов воздухоподогревателя общим весом порядка 96 тонн. Кроме того, будет произведена подготовка котла к экспертизе промышленной безопасности. Для этого необходимо демонтировать тепловую изоляцию на разных элементах котла, на экранных поверхностях и коллекторах. Дополнительно будут заменены порядка 70 тонн газоходов.

Для проведения текущего расширенного ремонта на котлоагрегате № 4 будет задействовано около 100 человек: собственный персонал ТЭЦ и работники подрядной организации АО «Хабаровская ремонтно-монтажная компания».

Справка:

АО «ДГК» – четвертая по величине установленной мощности территориальная генерирующая компания России и крупнейший участник энергетического рынка Дальнего Востока. Зона деятельности компании охватывает 1/10 часть территории нашей страны. Установленная электрическая мощность АО «ДГК» составляет 5922,93 МВт, тепловая – 12 813,42 Гкал в час. Выработка электроэнергии в 2017 году составила 24,78 млрд кВтч, отпуск тепла – 21,02 млн Гкал. Численность персонала АО «ДГК» – более 12 тысяч человек.


Пресс-служба МГ ARMTORG по материалам ДГК


Метки Благовещенская ТЭЦ Дальневосточная генерирующая компания АО ДГК Турбоагрегат котлоагрегат Энергетика теплоснабжение ремонт модернизация ротор капитальный ремонт теплоэнергетика отопительный сезон подготовка

Смотрите также:
Поздравляем с Днём России! Поздравляем с Днём России!
Уважаемые коллеги и друзья! 12 июня отмечается День России. Праздник объединяет нас любовью к Родине, ответственностью за сохранение великого наследия и традиций нашего народа, за настоящее и будущее Отчизны.
М. Ефимов, медиагруппа ARMTORG. Пост-релиз X Юбилейной международной научно-практической конференции «Дальний Восток и Арктика: устойчивое развитие» М. Ефимов, медиагруппа ARMTORG. Пост-релиз X Юбилейной международной...
В Москве 13–14 марта 2025 года успешно прошла X Юбилейная международная научно-практическая конференция «Дальний Восток и Арктика: устойчивое развитие».
Фото недели: завод «Белэнергомаш – БЗЭМ» модернизирует производство сварных труб Фото недели: завод «Белэнергомаш – БЗЭМ» модернизирует производство сварных труб
В еженедельной рубрике «Фото недели» представлены кадры с площадки ООО «Белэнергомаш – БЗЭМ». До конца III квартала 2025 года предприятии появится новый комплекс оборудования для изготовления сварных труб длиной до 6 метров.
Последние добавления библиотеки(Предложить книгу)
